7月20日,经过3个多小时紧张作业,在国网四川邻水县供电有限责任公司配电运检班完成10千伏水城线物贸1号台区配变高压侧电缆终端连接头更换后,消除了安全隐患,线路恢复送电。
入伏以来,连日高温,引起用电负荷持续攀升,为确保电能安全稳定供应,国网四川邻水县供电有限责任公司在高峰负荷时段积极开展多轮次配网线路测温巡视检查,掌握电网运行方式和安全隐患风险。18日晚高峰,工作人员发现10千伏水城线物贸1号台区配变高压侧电缆终端连接头有放电情况,是一项严重危及供电可靠性的安全隐患,必须尽快处理。
如果在常规时段用电高峰期停电消缺,负荷转移不仅可能使其他线路超负荷运行导致故障范围扩大,还会因大面积停电对人民群众生产生活造成巨大影响。针对此情况,19日上午,该公司迅速开展专题分析,通过调取电能监测系统平台大数据进行比对,专业部门提出低负荷时段施工的建议,最终将施工时间确定在凌晨。

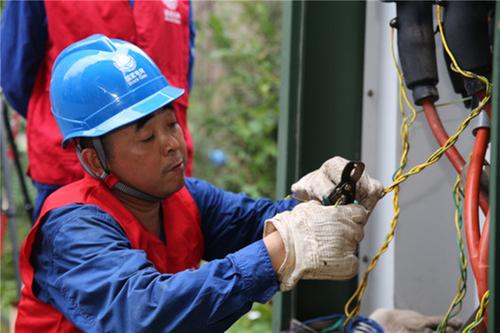

工作人员正在制作新电缆头
仅仅一天,该公司便落实了“申报施工计划、制定作业方案、落实现场人员及设备物资”等准备工作。20日凌晨4时,抢修工作正式开始。在夜色的掩映下,经过3小时施工,20日凌晨7时许,当大多数人仍沉浸在梦乡时,该公司工作人员已高质高效地更换了故障设备,悄无声息地消除了电网安全隐患。
迎峰度夏期间,电力安全供应至关重要。该公司将本着“运维跑在故障前”理念,进一步发动专业团队、党团组织加大对配网线路的巡视巡检和隐患排查力度,做实做优供电服务举措,为全县人民清凉度夏提供坚强的电力保障。
