新年新气象,这两天,位于眉山市青神县的省重点项目虎渡溪航电枢纽工程迅速已投入到紧张忙碌的建设中,奋力夺取一季度经济社会发展“开门红”。

虎渡溪航电工程项目承载着社会各界的广泛关注,目前项目上的两百余名建设者已经在岗到位,全力推动工程项目室外装饰装修施工以及机电的安装工作,整个工程将于2023年8月全面完成建设,投入使用,届时虎渡溪航电将为青神实现恢复通航、通江达海的战略目标,推动建设西部陆海新通道发挥极为重要的作用。

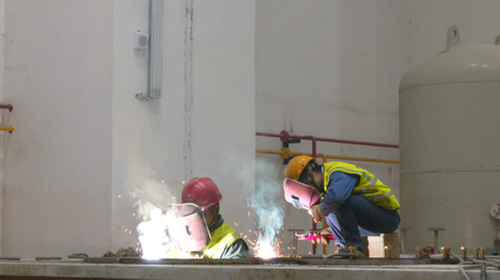

在现场,施工人员正在对2号机组流道盖板平台基础进行混凝土浇筑和抹平,对3号机组的相关设备进行吊装、焊接,确保安装的每一道工序都准确无误。同时,对船闸闸室内浮式系船柱二期部分结构进行混凝土施工,一片繁忙的景象。项目建设者们正以时不我待的闯劲、只争朝夕的姿态,奋进在“春光里”。

“我们节后陆续开始复工复产,截至目前返岗复工人员已有200余人,确保了工程施工有序推进。”虎渡溪航电工程项目安全管理部部长张宝熊介绍说,工程目前厂房1号机组已经完成了各项准备工作,已经具备了发电条件,现在正在进行厂房2.3机组的施工,按照工程计划厂房2号机组于3月完工,3号机组于5月完工,下一步他们将投入更多的人员和设备,为一季度的开门红,贡献自己的力量。

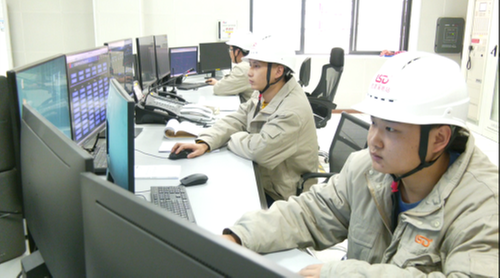

除此之外,同样忙碌的还有航电枢纽工程中央控制室的技术人员们,在现场,他们正在对整个工程项目的各项数据指标进行分析和监测,全力为航电工程的运行保驾护航。
虎渡溪开发有限公司运行值机人员田佳告诉记者,中央控制室的主要工作是实现机组远方开停机,监视机组正常运行,远程控制闸门启停,监视上游来水量和电度量,调整机组负荷和全厂辅控设备的远方监视,保证我们机组安全稳定的正常运行。
据了解,虎渡溪航电枢纽工程集航运、发电、改善城市水环境等功能为一体。蓄水发电后,美丽“青神湖”将环绕青神县城,改善人居环境,促进青神文化旅游和综合开发,推动地方社会、经济和文化发展。
